當採購團隊在評估企業禮盒的生產交期時,常常會將生產完成視為可以出貨的時間點,但實際上在生產完成與出貨之間,還有一段容易被忽略的品質檢驗前置時間。這段時間的長短取決於檢驗項目的複雜度、實驗室排隊狀況、以及是否涉及法規合規要求。本文從品質管理顧問的視角,說明為什麼品質檢驗前置時間經常被低估,以及如何透過提前詢問檢驗流程來降低交期失信風險。
品質檢驗並非生產完成後立即進行的單一步驟,而是包含四個連續階段的流程。每個階段都有其必要的準備時間,這些時間累積起來可能長達 7-12 個工作天。

第一階段是樣品準備,通常需要 2-3 個工作天。生產完成後,品質部門需要從批次中抽取代表性樣品,並進行初步的外觀檢查與數量核對。這個階段的時間取決於批次大小與抽樣標準。如果訂單包含多種產品規格,每種規格都需要分別抽樣,準備時間會相應延長。
第二階段是實驗室測試排隊,通常需要 3-5 個工作天。許多企業禮盒的品質檢驗需要送往第三方實驗室進行專業測試,例如食品接觸材料的溶出測試、紙材的重金屬含量測試等。實驗室通常採取先到先測的排隊機制,旺季時排隊時間可能延長至 5-7 個工作天。這個等待時間經常被採購團隊忽略,因為他們習慣將送測視為測試完成的同義詞。
第三階段是實際測試過程,通常需要 1-2 個工作天。實驗室收到樣品後,會依據測試項目進行實際檢測。基本的外觀檢查與功能測試通常只需 1 個工作天,但如果涉及材料安全測試或食品接觸合規測試,測試時間可能延長至 2-3 個工作天。
第四階段是報告生成,通常需要 1-2 個工作天。測試完成後,實驗室需要整理數據、撰寫報告、並由主管簽核。如果測試結果不符合標準,還需要額外時間進行複測或與工廠溝通改善方案。
不同的檢驗項目對交期的影響差異極大。採購團隊在詢價時,必須明確告知工廠這批禮盒是否需要符合特定法規要求,否則工廠可能只按照標準檢查的時間來估算交期。

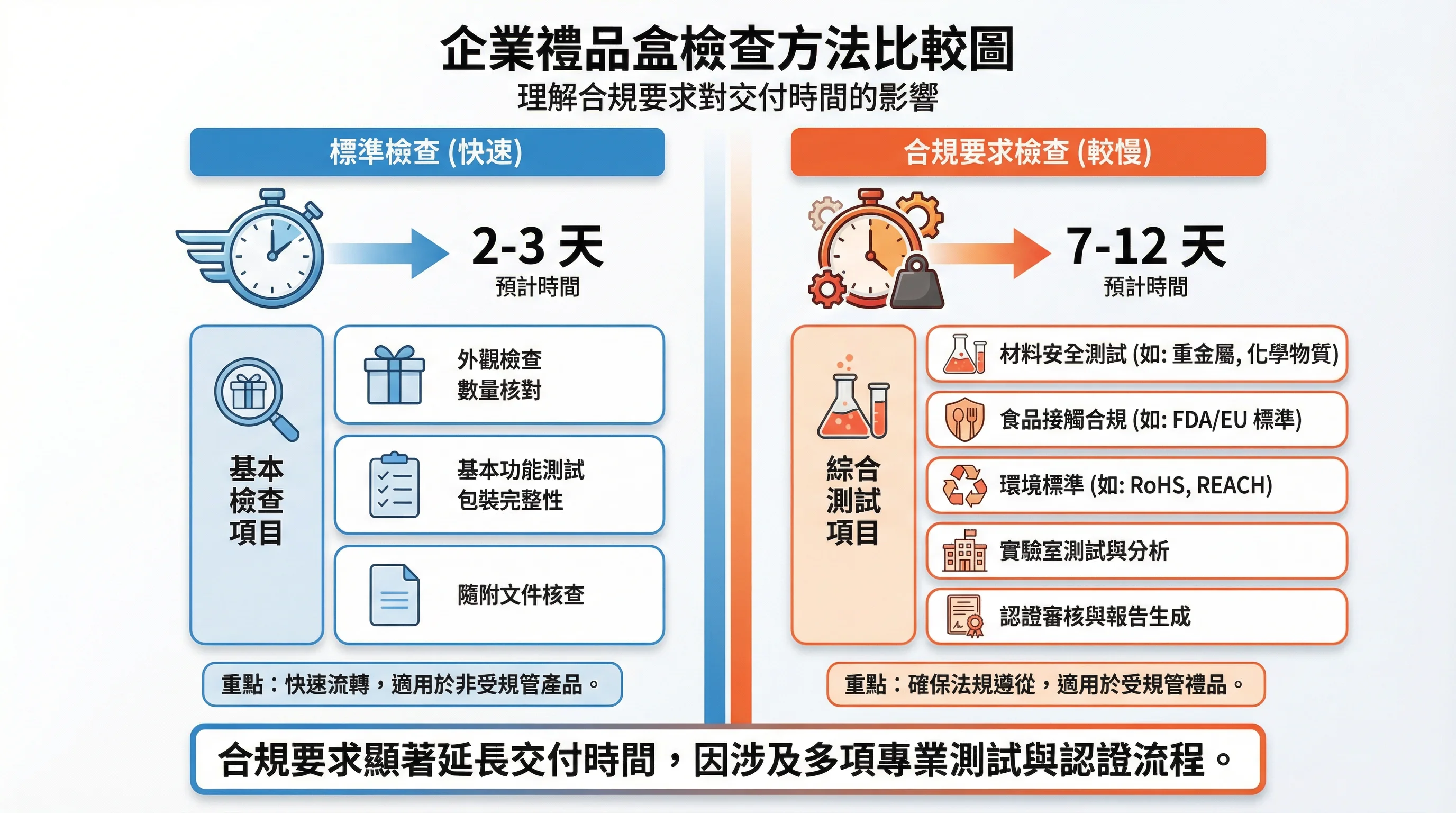

標準檢查通常只需 2-3 個工作天。如果禮盒不涉及食品接觸、不需要出口、也不涉及特殊環保要求,通常只需進行基本的外觀檢查、數量核對、以及功能測試。這類檢查可以在工廠內部完成,時間較短。
合規要求檢查則需要 7-12 個工作天。如果禮盒需要符合特定法規要求,例如食品接觸材料需符合 FDA 或 EU 標準、環保材料需符合 RoHS 或 REACH 標準,則必須送往第三方實驗室進行專業測試。這類測試涉及材料安全測試、化學物質分析、實驗室測試與分析、認證審核與報告生成等多個步驟,時間顯著延長。
從品質管理顧問的實務經驗來看,採購團隊低估品質檢驗前置時間的原因主要有三個。
第一個誤判是將生產完成視為可以出貨。許多採購團隊在評估交期時,習慣將生產完成視為可以出貨的時間點,但實際上生產完成後還需要經過品質檢驗、包裝、以及物流準備等步驟。品質檢驗前置時間經常被忽略,導致交期估算過於樂觀。
第二個誤判是未明確告知工廠是否需要合規檢驗。如果採購團隊在詢價時未明確告知工廠這批禮盒是否需要符合特定法規要求,工廠可能只按照標準檢查的時間來估算交期。當後續發現需要合規檢驗時,交期可能延長 5-10 個工作天。
第三個誤判是低估實驗室排隊時間的波動性。實驗室的排隊時間會隨著季節波動。例如在中秋節前 1-2 個月、農曆年前 2-3 個月,許多企業都會集中送測禮盒產品,實驗室的排隊時間可能從平時的 3 個工作天延長至 7 個工作天。採購團隊如果未考慮這個波動性,可能會低估旺季的交期。
從品質管理顧問的角度來看,採購團隊可以透過以下三個問題來降低交期失信風險。
第一個問題是:這個交期是否已包含品質檢驗時間?在詢價時,明確詢問工廠這個交期是否已包含品質檢驗時間。如果工廠回答包含,進一步詢問檢驗項目有哪些,以確認是否涵蓋所有必要的合規測試。
第二個問題是:如果需要符合 FDA、RoHS、REACH 標準,交期會延長多久?如果禮盒涉及食品接觸或環保要求,提前告知工廠並詢問如果需要符合這些標準,交期會延長多久。這樣可以避免後續因合規要求導致的交期延誤。
第三個問題是:實驗室的排隊時間在旺季會延長多久?如果訂單預計在旺季交貨,詢問工廠實驗室的排隊時間在旺季會延長多久,以確認交期估算是否已考慮季節波動。
品質檢驗前置時間是企業禮盒生產交期中容易被忽略的環節。採購團隊在評估交期時,不應將生產完成視為可以出貨的時間點,而應明確詢問工廠這個交期是否已包含品質檢驗時間,以及如果需要合規檢驗,交期會延長多久。透過提前詢問,可以降低因品質檢驗前置時間被低估而導致的交期失信風險。
如需更全面地了解企業禮盒生產交期的各個階段與影響因素,建議參考企業禮盒生產交期完整指南,該文從需求確認到交貨的完整流程進行深入分析。

採購人員習慣將「打樣確認」視為「量產準備完成」,但忽略了打樣與量產之間需要「工藝轉換時間」。打樣通常由資深技師手工製作,量產則需要將這些手工工藝轉換為「可量產的標準作業流程」,包括調整設備參數、訓練作業員、製作作業指導書等,這段時間通常需要 5-7 個工作天。

採購人員習慣將「詢價時的交期」當作「下單時的交期」,但忽略了工廠在這段期間內的產能預留狀況可能已經改變。特別是在節慶旺季前 2-3 個月,工廠的產能預留速度非常快,導致「詢價時說 20 天,下單時變 35 天」的情況。這種誤判會導致交期延誤、錯過節慶檔期,或被迫接受更高的急單加價。

採購人員習慣將「工廠生產時間」與「交期」畫上等號,但忽略了「物料採購前置時間」。更嚴重的是,當訂單中包含多種特殊物料時(特殊紙材、特殊五金配件、特殊印刷油墨),這些前置時間不是「並行」而是「串行累積」的,導致交期被嚴重低估。
