為什麼企業禮盒採購在評估生產交期時,總是低估「詢價與下單之間的產能變化」?

採購人員習慣將「詢價時的交期」當作「下單時的交期」,但忽略了工廠在這段期間內的產能預留狀況可能已經改變。特別是在節慶旺季前 2-3 個月,工廠的產能預留速度非常快,導致「詢價時說 20 天,下單時變 35 天」的情況。這種誤判會導致交期延誤、錯過節慶檔期,或被迫接受更高的急單加價。

為什麼企業禮盒採購在評估生產交期時,總是低估「詢價與下單之間的產能變化」?

在企業禮盒的採購實務中,交期評估是最容易被低估的環節之一。許多採購人員習慣將詢價階段得到的交期承諾視為固定值,但實際上,從詢價到正式下單之間的時間差,往往會讓原本承諾的交期變得不再適用。這種誤判在節慶旺季前尤其明顯,當工廠的產能預留速度加快時,詢價時說的「20 個工作天」,到了下單時可能已經變成「35 個工作天」。

這種時間差並非偶發現象,而是供應鏈管理中的結構性問題。當採購團隊在詢價階段獲得報價與交期資訊後,通常需要經過內部審批、預算確認、跨部門協調等流程,這段時間少則兩週,多則一個月。然而,工廠端的產能狀況並不會因為買方的內部流程而暫停變化。特別是在中秋節、春節等重要節慶前的 2 至 3 個月,工廠的訂單排程會以週為單位快速填滿,每週的排隊時間可能增加 5 至 7 天。當買方完成內部流程準備下單時,工廠的產能狀況可能已經與詢價時完全不同。

從工廠端的角度來看,這種產能預留的速度變化有其內在邏輯。在淡季時期,工廠通常會保留較多的彈性產能,以應對突發訂單或設計變更。此時詢價與下單之間即使相隔兩週,交期的變動幅度也不會太大。但在旺季前夕,情況完全不同。工廠會優先安排已經確認的訂單,並根據歷史經驗預留一定比例的產能給重點客戶。當詢價客戶遲遲未下單時,工廠不會無限期保留產能,而是會將這些產能釋放給其他已確認的訂單。這種產能管理策略是合理的,因為工廠需要確保產線的穩定運作,不能因為等待某個客戶的決策而讓產能閒置。

然而,買方往往不理解這種產能管理的邏輯。許多採購人員認為,既然在詢價階段工廠已經承諾了交期,那麼這個交期就應該在合理的時間範圍內有效。但實際上,工廠在詢價階段給出的交期,通常是基於「當下」的產能狀況,而非「未來」的產能狀況。工廠不會主動告知買方「這個交期的有效期限是多久」,因為這涉及到產能管理的商業機密,也可能讓買方感到壓力。結果就是,買方在完成內部流程後準備下單時,才發現原本承諾的交期已經不再適用,此時要麼接受延長的交期,要麼支付急單加價,要麼降低品質要求以趕交期。

這種誤判的後果不僅是交期延誤,更可能影響整個採購計畫的執行。以中秋節禮盒為例,如果企業計畫在 9 月初發送禮盒,理想的下單時間應該是 7 月初,以確保有足夠的時間進行打樣、確認、量產、品檢與物流。但如果採購人員在 6 月初詢價時得到「20 個工作天」的交期承諾,並據此規劃在 7 月中旬下單,那麼到了 7 月中旬下單時,可能會發現交期已經變成「35 個工作天」,這意味著禮盒要到 9 月初才能交貨,剛好卡在中秋節前夕。此時如果工廠的品質控管出現任何問題,或是物流環節有任何延誤,整個採購計畫就會面臨失敗的風險。

詢價與下單之間的產能變化

更複雜的情況是,當買方發現交期延誤後,通常會要求工廠「加急處理」。但在旺季期間,工廠的產能已經接近飽和,加急處理意味著需要調整其他訂單的排程,或是安排加班生產。這些額外成本最終會反映在急單加價上,通常是原價的 30% 至 50%。對於預算有限的採購團隊來說,這種額外成本可能會超出預算範圍,導致需要重新向上級申請預算,進一步延誤整個採購流程。

從供應鏈管理的角度來看,這種誤判的根本原因在於買方與工廠之間的資訊不對稱。買方不清楚工廠的產能預留機制,工廠也不清楚買方的內部決策流程。當雙方都按照自己的節奏運作時,就會出現時間差導致的交期落差。要解決這個問題,需要買方在詢價階段主動詢問「這個交期的有效期限是多久」,以及「如果超過這個期限下單,交期會如何變化」。這些問題看似簡單,但卻能有效降低誤判的風險。

另一個常被忽略的因素是,工廠在旺季期間的產能預留並非均勻分布。以中秋節為例,工廠通常會在 6 月開始接收中秋節訂單,但真正的產能緊張期是在 7 月中旬至 8 月中旬。這是因為大部分企業的採購決策流程都需要 2 至 4 週,當大家都在 6 月詢價、7 月下單時,工廠的產能就會在 7 月快速填滿。如果採購人員能夠理解這種產能預留的節奏,就可以選擇在 6 月底前完成下單,或是在 8 月中旬後下單(此時部分訂單已經完成,產能開始釋放)。但這需要採購人員對供應鏈的運作有更深入的理解,而不是單純依賴工廠給出的交期承諾。

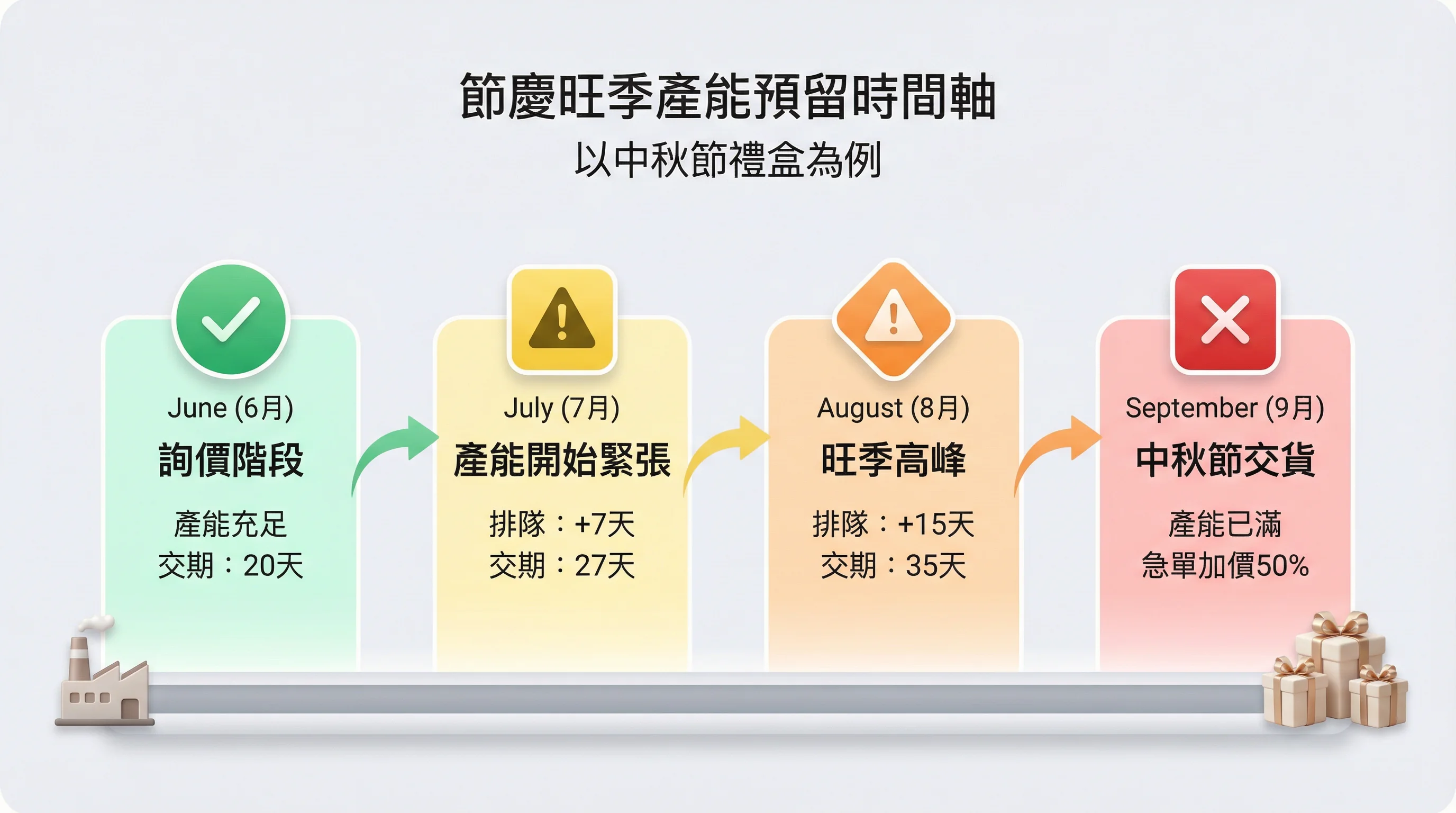

節慶旺季產能預留時間軸

實務上,有經驗的採購人員會在詢價階段就與工廠建立更緊密的溝通機制。他們不會只問「交期是多久」,而是會問「如果我在兩週後下單,交期會變成多久」、「如果我在一個月後下單,交期會變成多久」。這種提問方式能夠幫助採購人員更準確地評估交期風險,並據此調整內部決策流程的時間安排。有些採購團隊甚至會在詢價階段就支付一筆小額的「產能預留費」,以確保工廠在一定期限內保留產能。這種做法在旺季期間尤其有效,因為它能夠讓工廠有動機等待買方的最終決策,而不是將產能釋放給其他客戶。

從風險管理的角度來看,這種誤判還會影響採購團隊的信譽。當採購人員向內部利益相關者(如行銷部門、人資部門)承諾「禮盒會在 9 月初到貨」時,如果最終因為交期延誤而無法兑現,採購團隊的專業形象就會受到質疑。這種信譽損失往往比實際的交期延誤更嚴重,因為它會影響未來採購計畫的推動。因此,採購人員在評估交期時,應該保留一定的緩衝時間,而不是將工廠給出的交期視為「最晚交貨日」。一般來說,在旺季期間,建議保留至少 1 至 2 週的緩衝時間,以應對可能的產能變化或品質問題。

這種誤判也反映出企業內部決策流程的僵化。許多企業的採購流程設計是基於「穩定供應鏈」的假設,認為只要在合理的時間範圍內完成決策,供應商就能夠配合。但在實際的供應鏈運作中,產能是動態變化的,特別是在旺季期間。如果企業的內部決策流程無法適應這種動態變化,就會不斷出現交期誤判的問題。有些企業已經開始調整採購流程,例如在旺季前設立「快速決策通道」,讓採購團隊能夠在詢價後的一週內完成決策並下單。這種流程優化能夠有效降低產能變化帶來的風險。

值得注意的是,這種誤判並非只存在於買方。工廠端也經常誤判買方的決策速度。有些工廠在詢價階段會故意給出較短的交期,以吸引買方下單,但實際上並未充分考慮產能預留的速度。當買方在兩週後下單時,工廠才發現產能已經被其他訂單佔滿,只能要求買方接受延長的交期。這種做法雖然能夠在短期內增加詢價轉換率,但長期來看會損害工廠的信譽,導致買方對工廠的交期承諾失去信任。因此,工廠在詢價階段應該更誠實地告知買方產能預留的機制,以及交期有效期限,而不是單純追求短期的訂單轉換。

從整個供應鏈的角度來看,這種誤判的解決需要買方與工廠之間建立更透明的溝通機制。買方需要理解工廠的產能管理邏輯,工廠也需要理解買方的內部決策流程。當雙方都能夠站在對方的角度思考時,就能夠找到更有效的協作方式。例如,工廠可以在詢價階段提供「產能預留選項」,讓買方支付一筆小額費用以保留產能;買方也可以在詢價階段就明確告知「預計在兩週後下單」,讓工廠能夠據此規劃產能。這種雙向的資訊透明能夠有效降低誤判的風險,提升整個供應鏈的效率。

在實際操作中,採購人員還需要注意一個細節:工廠給出的交期通常是「生產完成日」,而非「到貨日」。這意味著還需要加上物流時間、清關時間(如果是跨境採購)、以及內部驗收時間。如果採購人員在評估交期時忽略了這些額外時間,就會出現「工廠準時交貨,但企業內部卻認為延誤」的情況。因此,在詢價階段,採購人員應該明確詢問「交期是指生產完成日,還是到貨日」,並據此調整內部的時間規劃。

最後,這種誤判還會影響採購團隊的議價能力。當採購人員在旺季期間才發現交期延誤,需要緊急尋找其他供應商時,議價能力會大幅下降。因為此時大部分工廠的產能都已經接近飽和,願意接急單的工廠通常會要求更高的價格。相反地,如果採購人員能夠在淡季或旺季初期就完成下單,不僅能夠獲得更穩定的交期,還能夠在價格談判中佔據更有利的位置。因此,理解產能預留的節奏,不僅是交期管理的問題,也是成本控制的關鍵。

上一篇

為什麼企業在評估禮盒生產交期時,總是低估「樣品確認」與「量產首件確認」之間的時間差?

下一篇

為什麼企業禮盒採購在評估生產交期時,總是低估「多種特殊物料的前置時間累積效應」?

相關文章

為什麼企業禮盒採購在評估生產交期時,總是低估「多種特殊物料的前置時間累積效應」?
最新消息

為什麼企業禮盒採購在評估生產交期時,總是低估「多種特殊物料的前置時間累積效應」?

採購人員習慣將「工廠生產時間」與「交期」畫上等號,但忽略了「物料採購前置時間」。更嚴重的是,當訂單中包含多種特殊物料時(特殊紙材、特殊五金配件、特殊印刷油墨),這些前置時間不是「並行」而是「串行累積」的,導致交期被嚴重低估。

為什麼企業禮盒採購在評估生產交期時,總是低估「打樣與量產之間的工藝轉換時間」?
最新消息

為什麼企業禮盒採購在評估生產交期時,總是低估「打樣與量產之間的工藝轉換時間」?

採購人員習慣將「打樣確認」視為「量產準備完成」,但忽略了打樣與量產之間需要「工藝轉換時間」。打樣通常由資深技師手工製作,量產則需要將這些手工工藝轉換為「可量產的標準作業流程」,包括調整設備參數、訓練作業員、製作作業指導書等,這段時間通常需要 5-7 個工作天。

為什麼企業禮盒採購在評估 MOQ 時,總是低估『庫存週轉率變化』的連鎖效應?
最新消息

為什麼企業禮盒採購在評估 MOQ 時,總是低估『庫存週轉率變化』的連鎖效應?

在企業禮盒採購的實務場景中,最小訂購量的決策往往被視為一個相對單純的成本計算問題。採購團隊習慣將注意力集中在單價優勢上,當供應商提出『訂購 500 盒可享單價降低 15%』的條件時,這個數字上的吸引力往往會主導整個決策流程。然而,在實際執行層面,這類決策經常在六個月後暴露出一個被系統性低估的問題:庫存週轉率的結構性變化,以及隨之而來的成本累積效應。

需要專業禮盒規劃建議?

我們提供完整的客製化禮盒服務,從設計、打樣到生產,一站式解決您的需求。
